欄目名 【小裴前線觀察】
主 題 廣安隔離場所提檔升級建設微播報
記錄員 裴 超 項目A區工長
9 月 4 日 廣 安

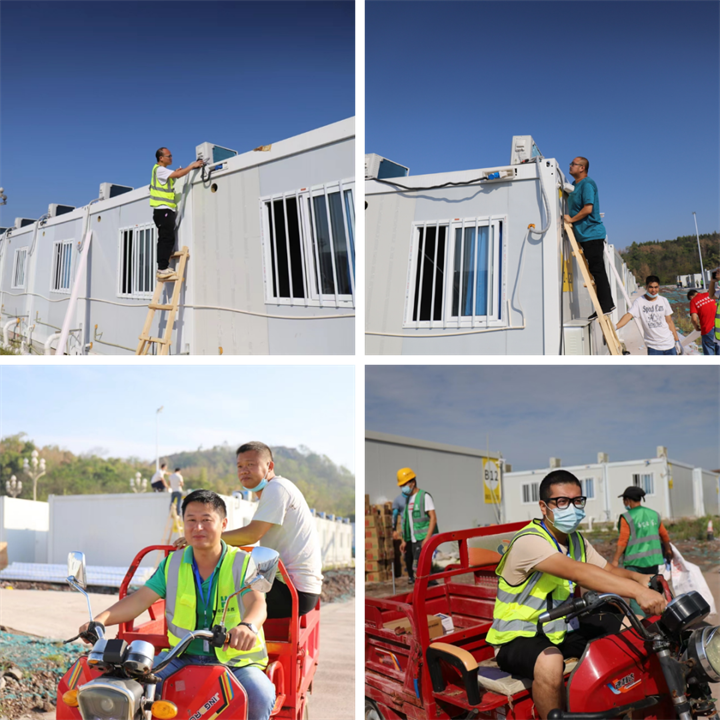

雨過天晴,如常的日子并不代表工作可以按部就班。隨著現場pvc排水管、管件、切割機、角磨機、木梯等機械設備大量到貨,如何組織、協調好卸貨并運輸到具體點位,督促好勞務人員加班加點進行施工,是目前的重要任務之一!

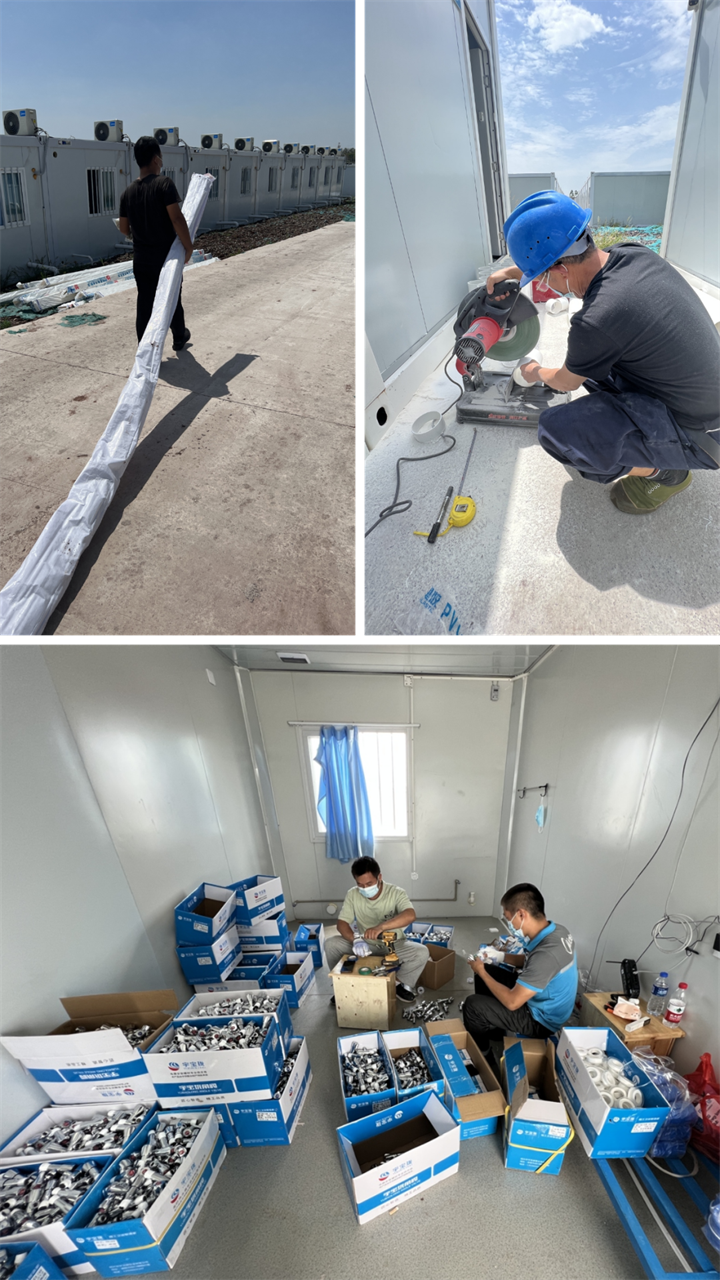

項目部按照各自組別的分工要求,在公司的統一協調指揮下,緊張、有序地展開了各項工作。今天主要進行的是大批量制作成型排氣管、ppr給水管的一次性安裝、熱水器開關底座、線槽,淋浴房插座及成品淋浴房安裝工作等。

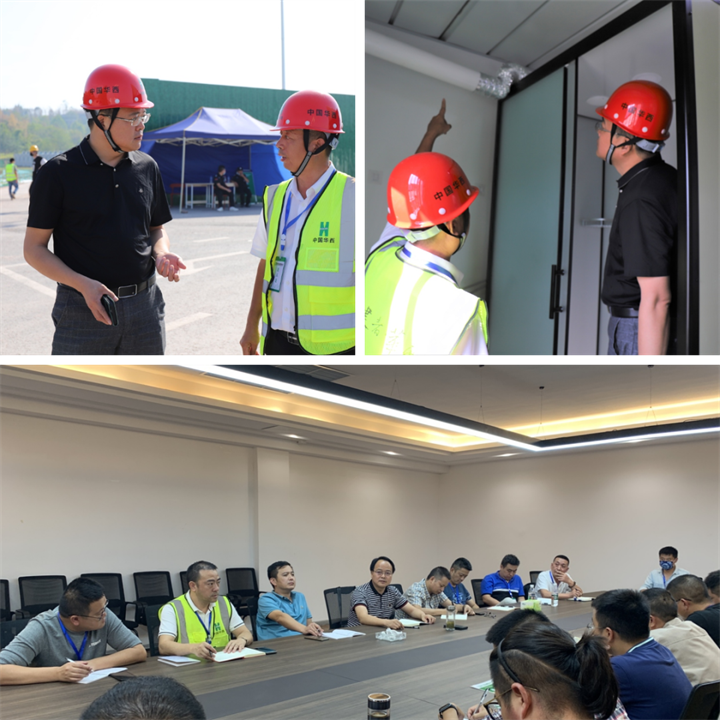

公司有關領導也不辭辛勞,現場督戰、辦公,帶隊進入現場檢查,并向堅守崗位的每位人員表示問候,同時叮囑他們注意安全。
9 月 5 日 廣 安
成都疫情形勢嚴峻,在廣安的我們也遵循相關防控要求,每日均有序進行管理人員及勞務人員核酸檢測“全覆蓋”,持24小時核酸證明出入現場和上崗。
今天,各施工工作組室內外多面開工、搶抓進度、力保生產,為圓滿完成攻堅突擊任務全力以赴!
室內工作任務為:給水管改造及安裝,室內排氣管開洞,室內排水管開洞,室內排氣管安裝和吊卡安裝,室內熱水器開關線槽和底座安裝,室內淋浴房插座安裝,室內給水管角閥安裝,成品淋浴房底座安裝工作。
室外工作任務為:排水管改造安裝,室外屋頂主線槽安裝并接線,室外總坪排水管支敦安裝,室外防雷接地焊接,室外防雷接地埋地。
(圖/文 裴超)
